施工节点参考做法-蒸汽及凝结水系统

2025-03-11 08:20:22 机电天下 102 阅读
施工节点参考做法-蒸汽及凝结水系统
1.管道除锈、刷漆


要求:

1.安装前用机械钢丝轮除锈,除锈完成后应露出金属光泽,用布将管道浮锈清理干净。

2.使用油漆为耐高温漆,经报审检验合格,资料齐全

3.按照设计涂漆厚度要求均匀涂刷,有漆膜厚度要求的要检测厚度。

4.管道两端预留不少于100mm不刷油漆

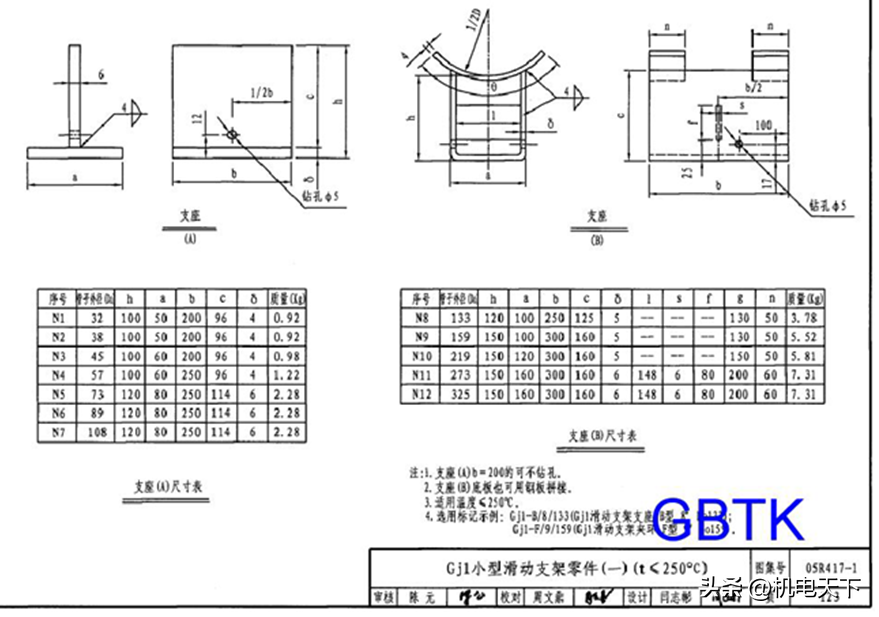

2、导向滑动支架


DN≥125为U型


DN≤100为T型


要求:

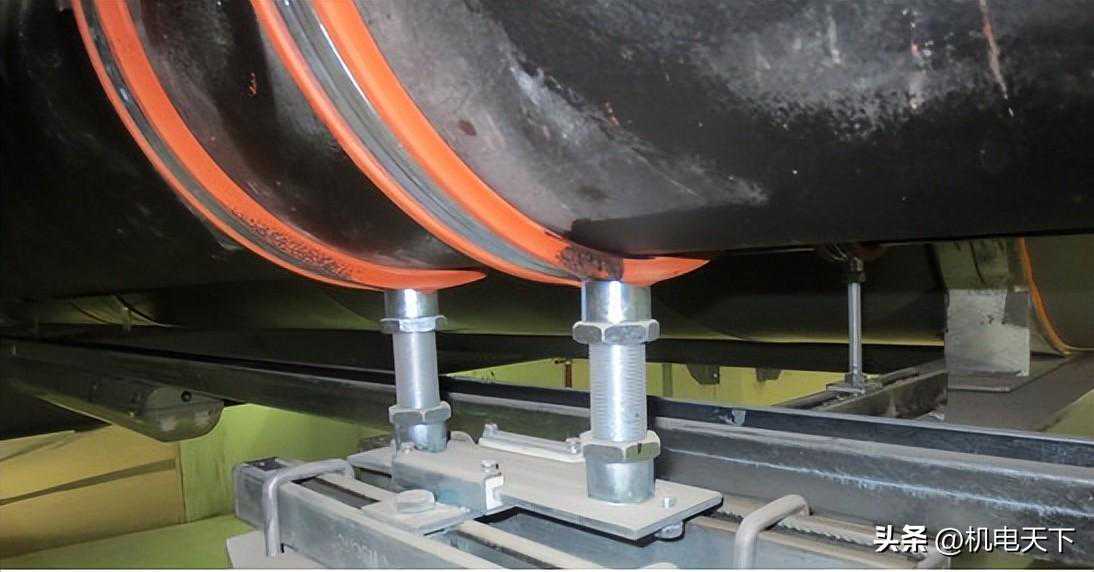

1.支架焊接焊缝饱满平整,飞溅清理干净并防腐

2.支架的滑动面、边平整,导轨与滑板边留3mm间隙。

3.当设计无规定时,支架安装位置应从支撑面中心向位移反方向偏移,偏移量应为位移值的1/2,绝热层不得妨碍其位移

3.固定支架




要求:

1.支架的形式、尺寸、承重、保温空间满足设计要求,且支座、焊接筋板、管道间焊接牢固

2.支架焊接表面光滑平整,飞溅清理干净并防腐

3.没有补偿装置的直管段上不得安置2个及2个以上固定支架

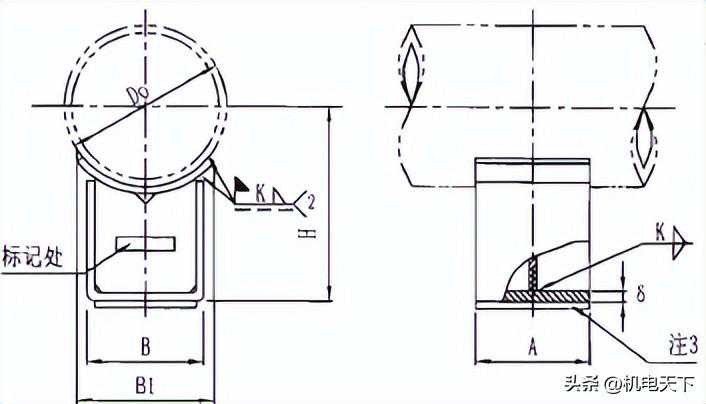

组合式导向、滑动支架

要求:

1.支架焊接焊缝饱满平整,飞溅清理干净并防腐

2.支架的滑动面、边平整,导轨与滑板边留3mm间隙。

3.当设计无规定时,支架安装位置应从支撑面中心向位移反方向偏移,偏移量应为位移值的1/2,绝热层不得妨碍其位移

4.管道变径


要求:

1.横向蒸汽管道采用偏心底平安装

2.蒸汽凝结水管道采用同心变径安装

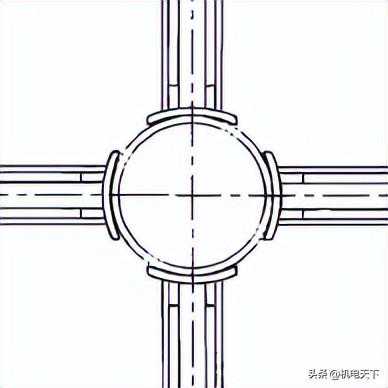

5.管道分支连接


要求:

1.管道分支须使用成品三通

2.支管应从横向主管上方引出,防止凝结水进入支管内

6.过滤器及阀门


要求:

1.过滤器装在横向管道时滤芯部分水平安装(减少水锤发生)

2.过滤器滤网材质和目数符合项目设计要求

3.法兰螺栓直径与法兰匹配,向内安装,最大露出长度不超过螺栓直径的1/2,带平垫和弹簧垫。

4.垫片为金属石墨垫或耐高温聚四氟垫。

注意:所有支架必须是型钢结构,不得使用吊杆

7.套筒补偿器


要求:

1.订货时要求生产厂家进行预拉伸或压缩

2.按介质流向安装

3.管道和补偿器中心线一致,并在补偿器前设置导向滑动支架,补偿端第一个导向支架间距不超过4D、第二个不超过14D,两个固定支架只可以安装一个补偿器

4.套筒补偿器应安装在固定支架近旁,并将外套管一端朝向管道的固定支架,内套管一端与产生热膨胀的管道相连接。

5.焊接时要求法兰垂直于管道中心线,法兰与补偿器表面相互平行,加垫后衬垫应受力均匀。

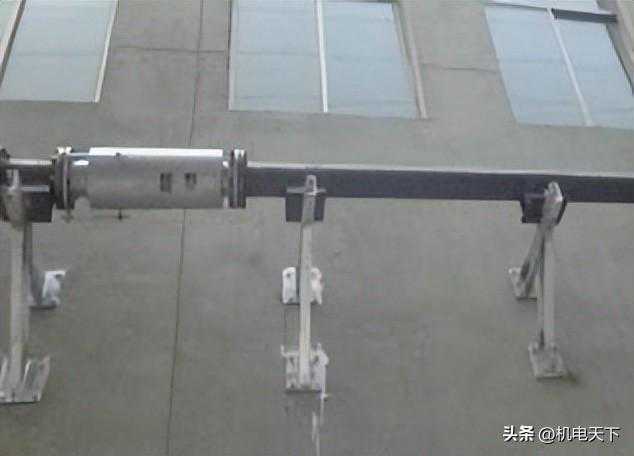

8.波纹补偿器


要求:

1.安装时,设置临时约束装置,待管道安装固定后拆除,有限位的安装补偿的伸缩量进行调整螺栓,起到限位作用

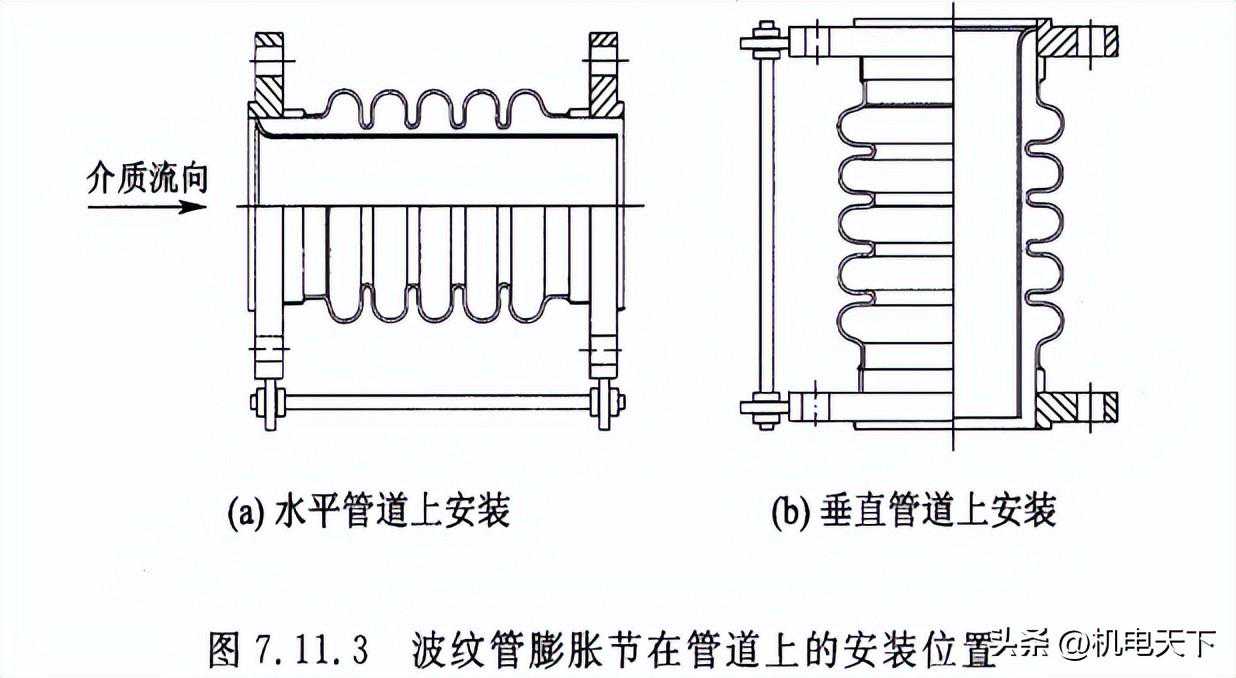

2.波纹膨胀节内套有焊缝的一端,在水平管道上应位于介质端;在垂直管道上该位置于上部

3.安装时,应与管道保持同心,不得偏斜

4.在波纹膨胀节的两端设置导向及固定支架,不得再焊接临时支撑件;

5.管道的安装误差不得采用使管道变形或膨胀节补偿的方法调整

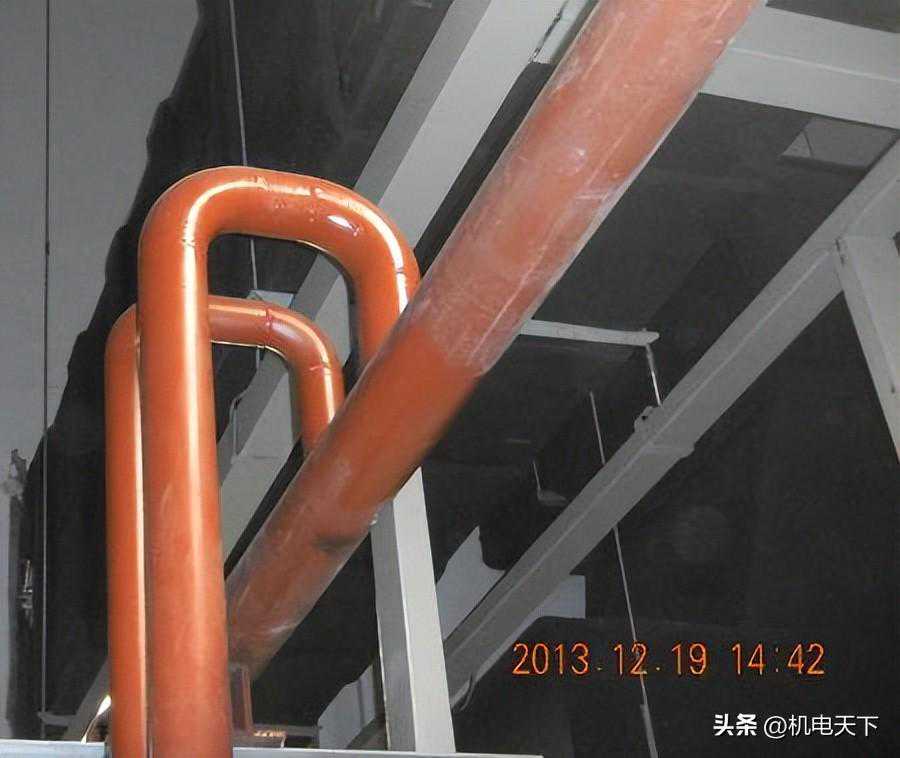

9.U型补偿器


要求:

1.弯制补偿器,DN100时宜用整根管弯成,曲率半径R=4D,DN≥100时,R=1.5D如需要接口,其焊口位置应设在直臂的中间。

2.安装补偿器制作完成后进行预拉伸:可选用千斤顶将两臂撑开,预拉长度为其热伸长量的一半,然后用钢管支撑固定,待与系统管道焊接并固定支架完成后拆除支撑。

3.水平安装时,平行臂应与管线坡度相同

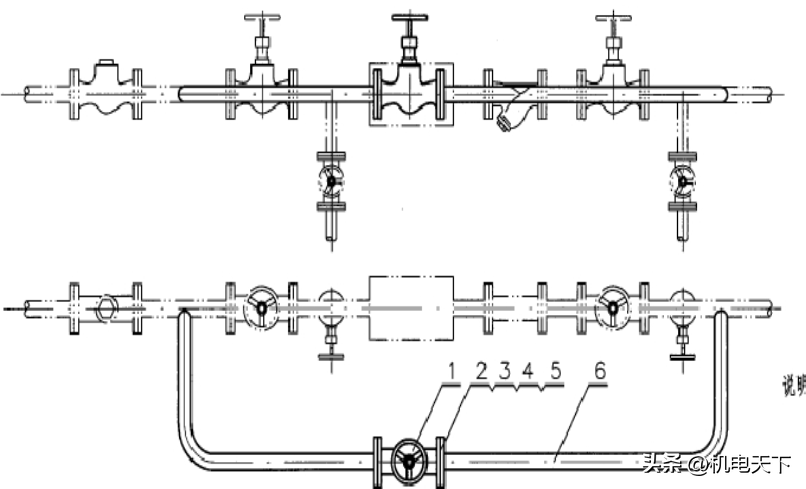

10.疏水阀组


要求:

1.法兰连接螺栓向内安装

2.垫片要求(碳钢选用金属石墨垫,不锈钢选用耐高温四氟垫或不锈钢缠绕垫)

3.过滤器滤芯部分垂直安装

4.检查阀位置正确,开关灵活,方便操作,安全引致排水沟,过滤器前面冲洗管可取消

5.疏水单独排放者,不设置止回阀

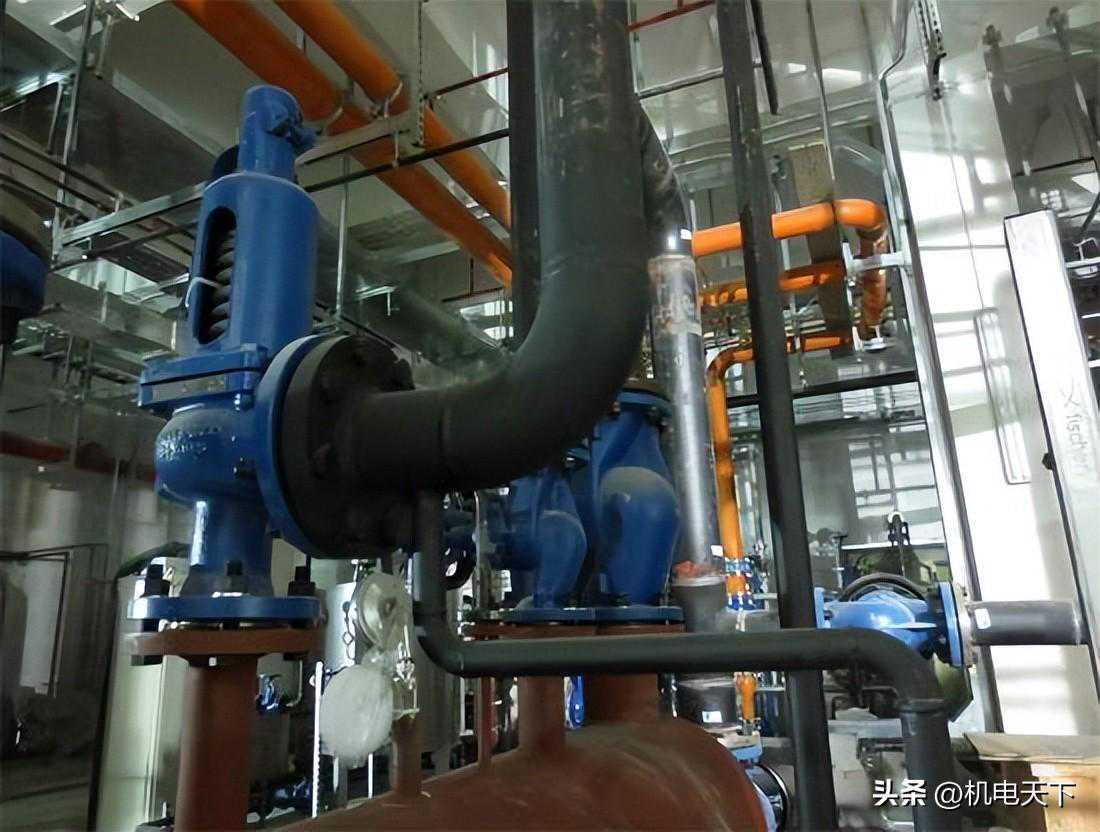

11.安全阀


要求:

1.进场合格的安全阀安装前到当地技术监督局进行校验打铅封,校验报告归档

2.安全阀垂直安装,放散出口接至安全地点

3.排空管最低端设置泄水管

12.减压阀组

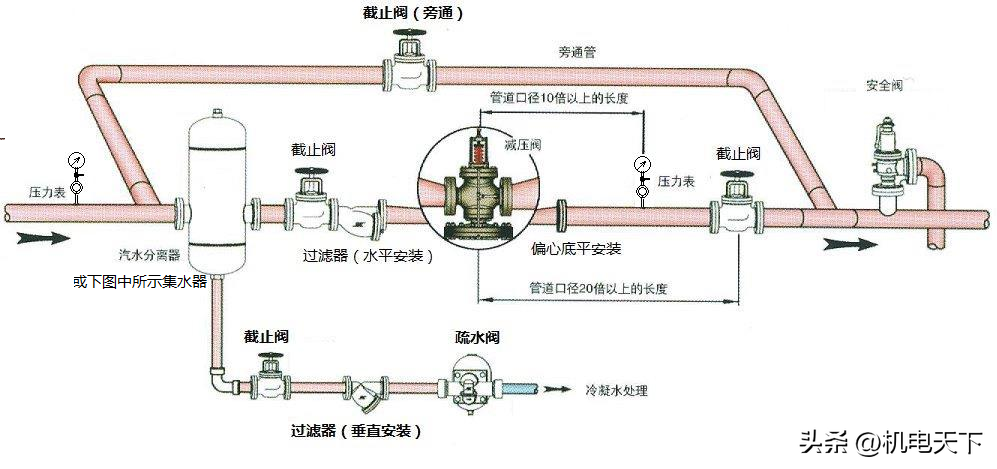

图1


图2

要求:

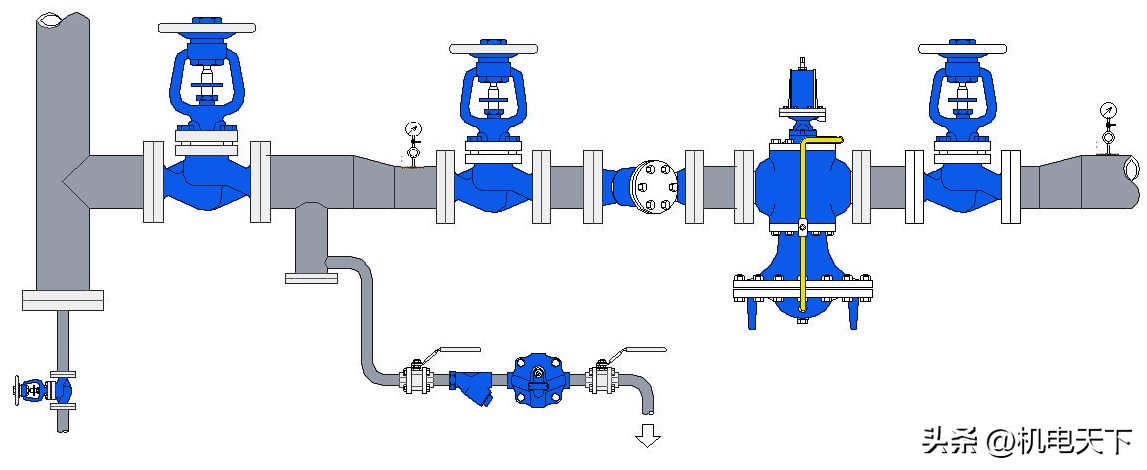

1.蒸汽减压阀组分带旁通和不带旁通两种类型(优先带旁通),蒸汽入口可安装汽水分离器(图1)或集水器(图2)。

2.截止阀、减压阀、过滤器安装方向正确,操作方宜维修,过滤器滤芯:蒸汽管道水平安装,凝结水管道垂直安装

3.变径偏心底平安装

4.法兰螺栓直径与法兰匹配,向内安装,最大露出长度不超过螺栓直径的1/2,带平垫和弹簧垫。

5.减压前后压力表应带有环形或U型冷凝弯,压力表校验且在有效期内。

6.垫片要求(碳钢选用金属石墨垫,不锈钢选用耐高温四氟垫或不锈钢缠绕垫)

7.安全阀放散管排空至安全位置

8.减压阀重量较大者,设单独支撑
